Red Eléctrica ha sorprendido al sector eléctrico con la aparición de alrededor de 12 gigavatios (GW) de nueva capacidad de acceso para proyectos de demanda, un volumen que puede aliviar uno de los principales cuellos de botella para la implantación de grandes consumidores industriales, centros de datos y proyectos de electrificación en España. Aunque el operador del sistema ha comunicado oficialmente la liberación de 1.040 MW tras la renuncia de 16 permisos de acceso en la red de transporte, en la actualización mensual de capacidad de acceso disponible por subestación aparecen hasta unos 12 GW de capacidad de acceso para demanda aflorada en las redes de distribución.
Sin embargo, Red Eléctrica desvincula este incremento de cualquier circunstancia excepcional. Fuentes de la compañía explican a este medio que, además de las renuncias ligadas al nuevo marco regulatorio, las variaciones que se producen entre una publicación mensual y otra también responden a situaciones habituales, como la caducidad de permisos por incumplimiento de hitos administrativos. A su juicio, se trata de un comportamiento que forma parte de la gestión ordinaria de la capacidad de acceso y que puede producirse en cualquier momento.
Desde el Ministerio para la Transición Ecológica y el Reto Demográfico apuntan que la nueva capacidad disponible puede responder a varios factores, desde el desbloqueo que provoca la renuncia de determinados proyectos hasta la desaparición de reservas en algunos nudos o acuerdos entre transportistas y distribuidores. En cualquier caso, señalan, en respuesta a este medio, que la adjudicación de la capacidad seguirá el procedimiento habitual, aunque incorporando la prioridad que la normativa concede a determinados proyectos, como los relacionados con vivienda o con ampliaciones de demanda ya existentes.
Endurecimiento de los requisitos técnicos
Más allá de las renuncias, el sector identifica otro factor que ayuda a explicar el incremento de capacidad, además del Real Decreto-ley 7/2026. El análisis elaborado por Temos AI sostiene que la entrada en vigor de la Orden TED/82/2026, que endureció los requisitos técnicos frente a huecos de tensión, obligó a recalcular el denominado criterio dinámico de acceso. Ese recálculo permitió que, entre las publicaciones del 4 de mayo y del 1 de junio de Red Eléctrica, el margen de acceso para demanda en 48 nudos del corredor cantábrico aumentara de 11.832 a 21.498 MW, mientras que el destinado al almacenamiento creciera desde 19.410 hasta 41.398 MW, sin que se modificaran ni la capacidad ya otorgada ni el resto de parámetros técnicos. Según la plataforma, se trata de capacidad que aflora por una revisión de los cálculos.
La evolución durante las semanas siguientes fue especialmente cambiante. El 3 de junio, Red Eléctrica reclasificó esa capacidad como no otorgable al amparo del artículo 13.6 del Real Decreto-ley 7/2026, pero la derogación de ese precepto mediante el Real Decreto-ley 18/2026 dejó sin efecto la reserva apenas un mes después. Como consecuencia, en la actualización publicada el 1 de julio esos mismos nudos volvieron a aparecer con capacidad disponible, incluso superior a la anterior, alcanzando 22.970 MW para demanda y 45.290 MW para almacenamiento.
El fenómeno, además, ya no se limita al norte peninsular. Según Temos AI, tras detectarse inicialmente en el corredor cantábrico, el proceso de recálculo se ha extendido en julio hacia Comunidad Valenciana y Andalucía, con nuevos movimientos también en Murcia, Galicia y Cataluña, una evolución que la firma sigue de cerca para anticipar futuros afloramientos de capacidad.
108 subestaciones

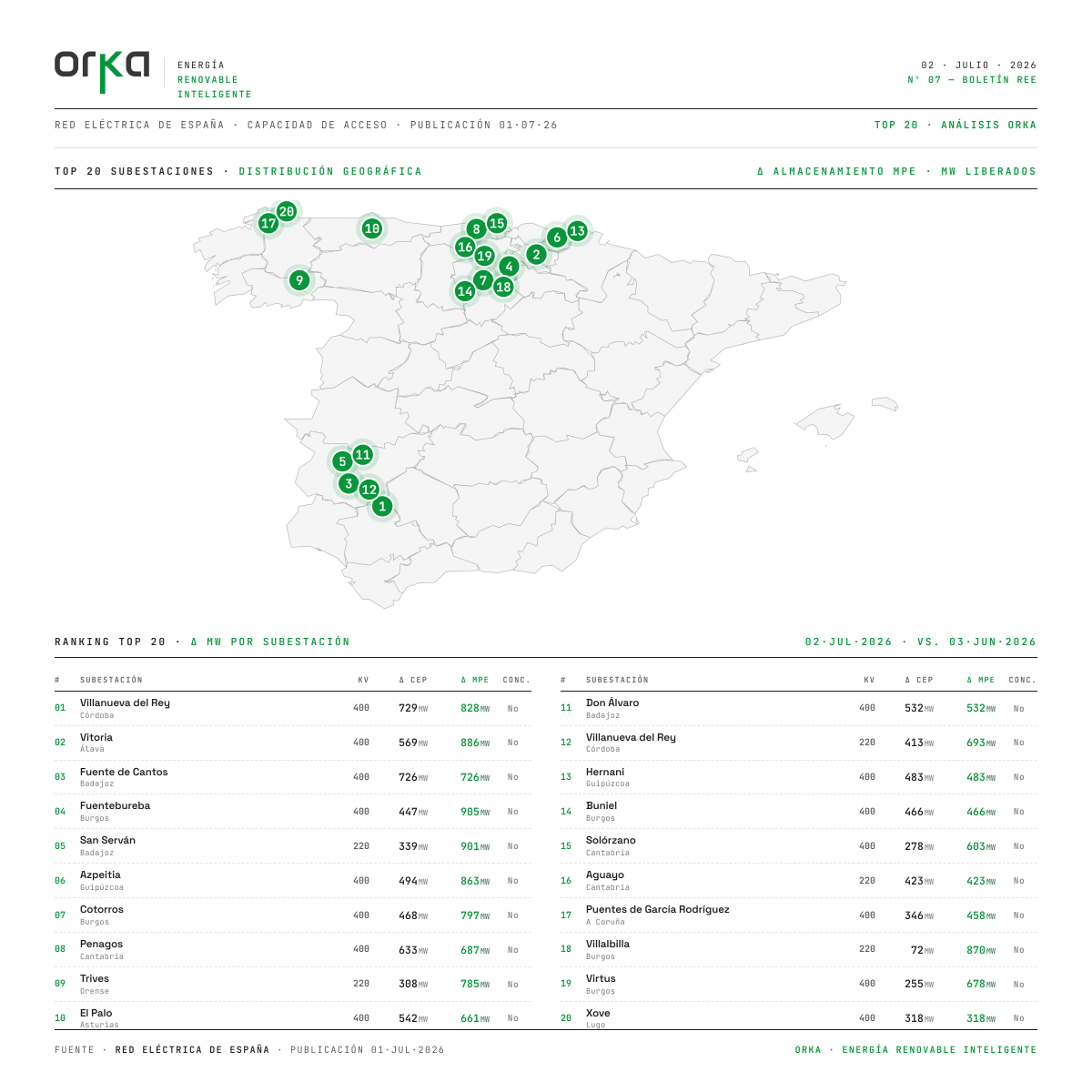

Los datos recopilados por Orka Energía respaldan esa tendencia. Su comparativa entre junio y julio refleja un incremento de 12.405 MW en la capacidad destinada a demanda CEP, de 20.882 MW en la categoría No CEP y de 32.424 MW tanto en almacenamiento MPE como MGES. En conjunto, el informe cifra en 98.135 MW el volumen neto de capacidad liberada durante ese periodo, aunque concentrado en un número reducido de instalaciones: solo 108 subestaciones registraron aumentos, mientras que 492 permanecieron sin cambios. Entre los principales focos de crecimiento destacan Villanueva del Rey 400, Vitoria 400 y Fuente de Cantos 400, que lideran la recuperación de capacidad en la red de transporte.
El siguiente paso será la reasignación de esa capacidad. La normativa establece que las renuncias superiores a 5 MW deberán reservarse inicialmente para nuevas solicitudes. Una vez Red Eléctrica remita la información al Ministerio para la Transición Ecológica, la Secretaría de Estado de Energía dispondrá de un mes para publicar la relación definitiva de nudos y capacidades disponibles. A partir de entonces se abrirá un plazo de cuatro meses para presentar solicitudes, que serán evaluadas y priorizadas conforme a los criterios fijados por el Gobierno.
