La nueva modificación de la planificación eléctrica 2021-2026 podría desbloquear hasta 18 GW renovables antes del verano

Si recibe luz verde antes de julio, los mapas oficiales de capacidad del 1 de julio podrían reflejar ya nuevas capacidades disponibles en numerosos nudos eléctricos estratégicos

7 comentarios publicados

La tercera modificación de aspectos puntuales (MAP-3) de la Planificación de la Red de Transporte 2021-2026, impulsada por Red Eléctrica y sometida ya a trámite de audiencia por el Ministerio para la Transición Ecológica y el Reto Demográfico (MITECO), podría convertirse en uno de los movimientos regulatorios más relevantes para el sector energético español en los últimos años. La propuesta contempla la incorporación masiva de nuevos dispositivos de estabilidad eléctrica en el sistema peninsular con el objetivo de aliviar las restricciones que actualmente bloquean buena parte del desarrollo renovable, especialmente en el sur de España. Según fuentes del sector consultadas por El Periódico de la Energía y análisis técnicos de Temos, la medida podría permitir integrar de forma segura entre 12 y 18 GW adicionales de capacidad renovable, con una cifra central cercana a los 15 GW.

La clave del cambio está en que la liberación de capacidad no dependería de que las infraestructuras estén ya construidas y operativas. Según el artículo 3.2.b) del Anexo II de las Especificaciones de Detalle de generación y el artículo 4.3 del Anexo I de las Especificaciones de Detalle de demanda, la capacidad disponible de acceso se actualiza desde el momento en que se aprueba la planificación que modifica la red. Esto significa que, si la MAP recibe luz verde antes de julio, los mapas oficiales de capacidad del 1 de julio podrían reflejar ya nuevas capacidades disponibles en numerosos nudos eléctricos estratégicos.

El trámite de audiencia pública permanecerá abierto hasta el 11 de junio y el sector da por posible una aprobación durante ese mismo mes. De confirmarse esos plazos, promotores renovables y grandes consumidores eléctricos podrían encontrarse con nuevas ventanas de acceso prácticamente de inmediato, en un contexto marcado por la saturación de la red y la dificultad creciente para obtener permisos de conexión.

Problema estructural

La propuesta de Red Eléctrica responde a un problema estructural que se ha intensificado mucho más rápido de lo previsto en la planificación original. España cuenta actualmente con más de 48.000 MW fotovoltaicos instalados, frente a los aproximadamente 18.000 MW contemplados cuando se diseñó la red 2021-2026. El crecimiento acelerado de la generación solar en Andalucía, Extremadura y Castilla-La Mancha ha provocado enormes flujos eléctricos de sur a norte que superan las hipótesis para las que se dimensionó el sistema.

Ese desequilibrio obliga actualmente al operador del sistema a arrancar en ocasiones hasta 23 ciclos combinados de gas simultáneamente, incluso durante la noche, no tanto para generar energía como para sostener la tensión y garantizar la estabilidad de la red. La MAP plantea sustituir parte de esa dependencia fósil por equipos avanzados de compensación eléctrica capaces de estabilizar el sistema sin emisiones ni consumo de combustible.

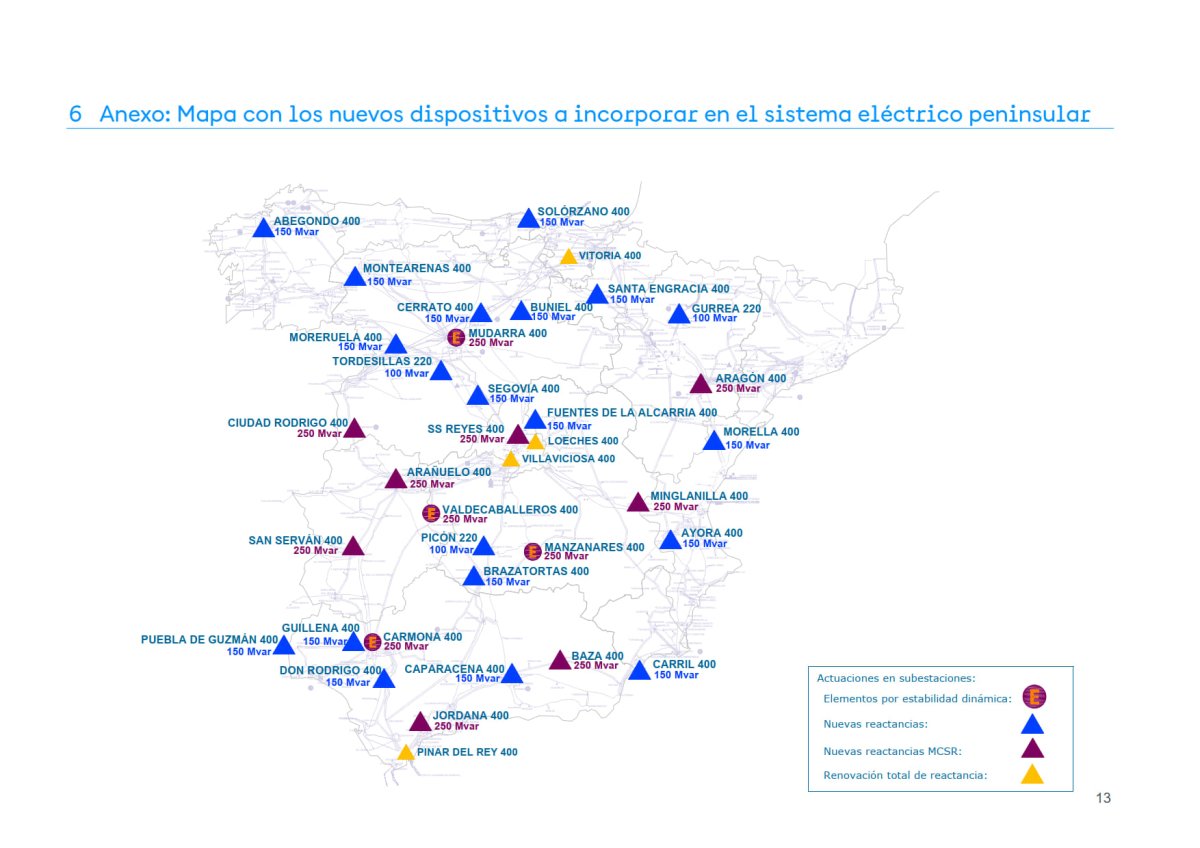

El plan contempla la instalación de cuatro e-STATCOMs de 250 megavoltiamperios reactivos (MVAr) en Mudarra, Manzanares, Valdecaballeros y Carmona. Estos sistemas electrónicos proporcionan control ultrarrápido de tensión y ayudan a amortiguar oscilaciones inter-área, uno de los principales problemas detectados en la red peninsular. Técnicos del sector vinculan directamente esta actuación con las recomendaciones emitidas tras el incidente eléctrico del 28 de abril de 2025, cuando expertos europeos subrayaron la necesidad de priorizar este tipo de tecnologías para reforzar la estabilidad dinámica del sistema.

Junto a ellos, la propuesta incorpora ocho reactancias MCSR —Magnetically Controlled Series Reactors— de 250 MVAr cada una, diseñadas para aportar control dinámico de tensión en zonas con alta penetración renovable. Operativamente, cada una de estas unidades equivale a disponer de un ciclo combinado adicional dedicado exclusivamente a reserva de tensión, aunque sin emisiones asociadas ni costes de combustible.

La MAP también prevé la instalación de 20 nuevas reactancias y la renovación completa de otras cuatro, con capacidades de entre 100 y 150 MVAr. Su función principal será absorber la potencia reactiva excedente que generan las grandes redes de evacuación fotovoltaica durante las horas nocturnas, evitando sobretensiones tipo Ferranti en escenarios de baja demanda y elevada generación renovable instalada.

El impacto técnico de estas actuaciones variará según el tipo de restricción existente en cada nudo. Allí donde predominan los límites térmicos o de criterio N-1, la mejora será más moderada. Sin embargo, en los nudos afectados por problemas dinámicos —baja inercia, oscilaciones o debilidad de tensión— el efecto podría ser decisivo. Precisamente esos condicionantes se han convertido en el principal cuello de botella para nuevas conexiones renovables en el sur peninsular.

Capacidad de integración simultánea segura

La incorporación de nuevos sistemas de soporte reactivo y estabilidad dinámica también reforzará la llamada “fortaleza de red”, aumentando la potencia de cortocircuito disponible, la inercia y el SCR, parámetros fundamentales para conectar generación basada en inversores, como la solar fotovoltaica o el almacenamiento.

La CNMC publica los mapas de capacidad disponible en las redes eléctricas en España
Uno para capacidad y otro para demanda, que hasta el momento se publicaban en las páginas web de cada compañía.

En términos agregados, la MAP añadirá aproximadamente entre 5 y 6 gigavoltioamperios reactivos (GVAr) de soporte reactivo y dinámico al sistema eléctrico peninsular. Aunque esto no implica automáticamente la concesión de nuevos permisos administrativos, sí aumentará de forma significativa la capacidad de integración simultánea segura de renovables. El resultado esperado es una reducción de restricciones técnicas, menos vertidos de energía renovable, menor dependencia de centrales fósiles de respaldo y una mayor capacidad operativa real de la red.

Según información trasladada por Temos a El Periódico de la Energía, la aprobación de esta modificación podría tener además un efecto inmediato sobre las estrategias de acceso de los promotores, ya que aquellos proyectos que tengan identificados los nudos afectados y dispongan de la documentación preparada podrían solicitar capacidad desde el mismo momento en que los nuevos mapas reflejen las actualizaciones derivadas de la MAP.

Noticias relacionadas

7 comentarios

  • Miriam

    Miriam

    25/05/2026

    Desbloquear hasta 18 GW renovables suena bien, pero lo importante es cómo se integran sin volver a tensionar el sistema. Ahí las redes son fundamentales.
  • Guille

    Guille

    25/05/2026

    La nueva chapuza regulatoria de Corredor: liberar capacidad de acceso por decreto antes de tener la infraestructura lista. 🤣🤣🤣 Un truco de magia para el 1 de julio que busca calmar a los promotores y tapar las vergüenzas tras el apagón de 2025. El papel lo aguanta todo, veremos si los cables también.
  • 25/05/2026

  • Rafa332

    Rafa332

    25/05/2026

    Me da que REE está buscando lavar su imagen. No deja de ser buena noticia pero sin olvidar que España necesita una modernización estructural importante para desbloquear ese nudo saturado en nuestras redes.
  • Joaquín S

    Joaquín S

    25/05/2026

    Diseñaron la red para 18.000 MW solares y ahora hay 48.000. Eso no es mala suerte, es mala planificación de REE.
  • CarlosCL

    CarlosCL

    25/05/2026

    Si ahora se pueden desbloquear hasta 18 GW renovables con cambios regulatorios y equipos de estabilidad, la pregunta es inevitable: ¿por qué no se hizo antes? El problema de fondo no es técnico, es de planificación. Durante años se ha permitido que la generación creciera mucho más rápido que la red, y ahora toca correr para tapar ese desfase.
  • Ramon Gallart

    Ramon Gallart

    31/05/2026

    La propuesta de modificación de la planificación eléctrica 2021-2026 en mi opinión si bine es cierto que pretende ser una respuesta necesaria ante la saturación de la red, pero también pone de manifiesto una falta de previsión por parte de los organismos responsables.

    El hecho de que ahora sea necesario incorporar medidas urgentes para absorber un crecimiento renovable muy superior al previsto demuestra que la planificación inicial quedó rápidamente desfasada.

    Sin embargo, la liberación de hasta 18 GW de capacidad podría acelerar la transición energética, también, hay el riesgo de que se priorice la rapidez sobre un análisis ambiental y territorial más profundo.

    Además, diversos sectores han venido advirtiendo de que ampliar la capacidad de la red no resuelve por sí solo problemas como la especulación con los puntos de conexión, las limitaciones regulatorias o la dependencia de grandes infraestructuras centralizadas.

    Desde mi putno de vista, esta corrección evidencia la necesidad de una planificación energética más flexible, anticipativa y adaptada a la velocidad real del despliegue renovable conjuutametn con la planificaion del crecimiento de la demanda.

Deja tu comentario

Tu dirección de correo electrónico no será publicada. Todos los campos son obligatorios

Este sitio web está protegido por reCAPTCHA y la Política de privacidad y Términos de servicio de Google aplican.
